Samsung Electronics Pyeongtaek Campus

삼성전자 평택

  • 위치경기도 평택시 고덕국제신도시 산업단지
  • 기간2020. 03 ~ 2022. 07
  • 규모496,000m²
  • 서비스CM + CS
PROBLEM
  • 사업일정 준수 및 철저한 공정관리
  • 준공 후 생산라인에 문제가 될 수 있는 건설단계 품질 원점관리
    (용접 및 케이블 검사, 기술 인증 포함)
  • Fast Track 공사의 특성상 빈번한 설계변경, 의사결정 지연에 따른 납기일정 준수 관리
    (단기간 대규모 공사로 적정 인력 동원 능력이 요구됨 : Peak 時 150여명 소요)
  • 안전사고로 인한 발주처 리스크 관련 중대재해 제로화 달성(기업이미지 포함)
  • 품질관련 설계·시공 각 단계별 문제점 분석 및 해결
VALUE
  • 설계 : 일정관리, 기본설계 및 시공도면 검토, BIM 검토, 안전성 검토, 설계표준화 검토
  • 원가 : 설계변경 검토, 실비 정산형 이슈항목 검토 및 확인 보고
  • 시공/품질 : 발주처 품질지수 목표관리, 각 단계(공장, 입고, 검측, 완공, 완성) 품질확인
  • 공정 : 시스템 가동 일정, 소방준공 및 사용승인 일정준수관리. 제출 일정표 적정성 검토
  • 안전 : 중대안전사고 제로화
HG프리콘만의 SOLUTION
  1. 사업비용 절감
    • 원가절감 : 실비성 이슈항목 검토, Value Engineering 제안 RFA(지원요청서) 검토
  2. 사업기간 단축
    • 공기준수 : 각 동별 시스템 가동 일정, 소방준공 일정 및 임시 사용승인 일정 준수
  3. 품질향상
    • 고품질 구현 : 품질지수(부적합PPM) 하향 안정화
  4. 기타
    • 무재해/무사고 달성 : 중대사고 무재해 달성
    • 사업관리 신규 분야 진출 및 정착
    • 완성검사(Commissioning) 및 심화감리 정착(업무 영역 확장)

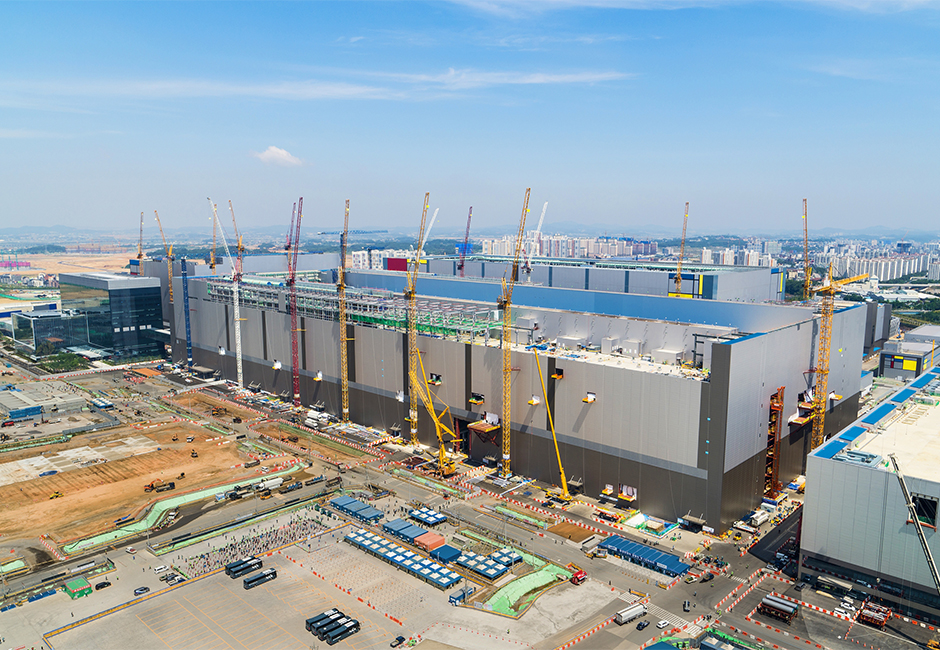

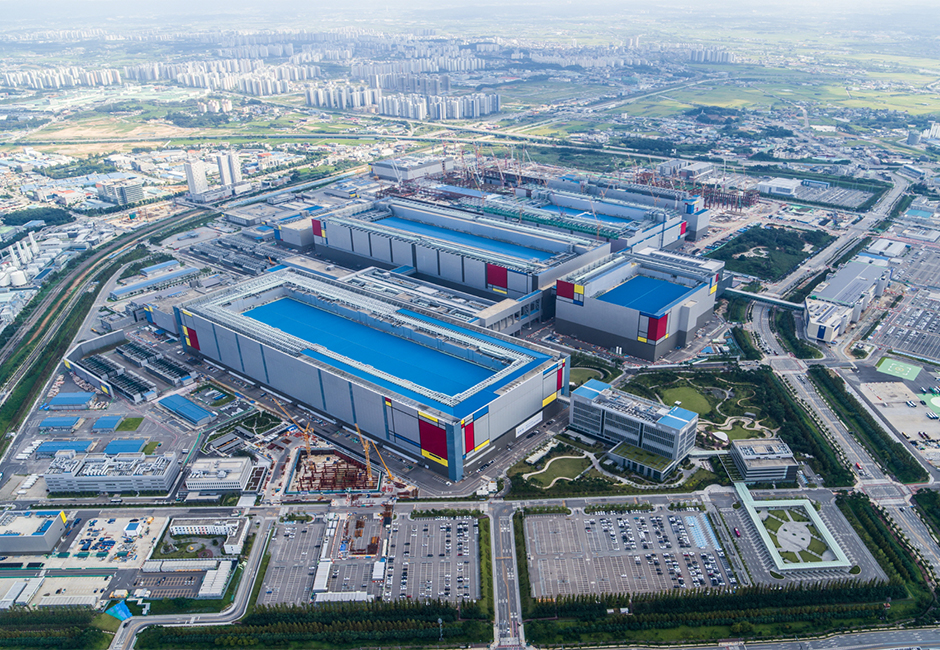

삼성전자 평택캠퍼스는 평택 고덕신도시 산업단지(약 100만 평) 부지내에 반도체 생산라인 6개라인을 조성하는 세계 최대 규모의 반도체 생산기지입니다.

한미글로벌은 제1공장에 이어 제2공장 건설에 참여하였고 현재 제3공장 및 제4공장에도 참여 중입니다. 반도체 한 라인은 반도체 생산시설인 팹(Fab)과 유틸리티를 공급하는 GCS동, 변전소, UT동, CT동 과 그린동, 정수장, 사무동, 주차타워 등 지원시설로 구성되어 있습니다.
